Rekonstrukce hřiště s umělou trávou

V roce 2024 proběhla rekonstrukce hřiště s umělou trávou, a to díky dotacím z veřejných prostředků poskytnutých Národní sportovní agenturou a Městem Jeseník.

Zhodnocení realizace akce

Stručný popis skutečného provedení investičního záměru, problémy při realizaci akce
Účelem investičního záměru byla komplexní rekonstrukce stávajícího hřiště s umělým povrchem, které již nesplňoval licenční podmínky FIFA/UEFA/FAČR, k tomu, aby na něm mohly být pořádány soutěžní fotbalové zápasy.
Realizace akce byla provedena dle investičního záměru, uzavřené smlouvy o dílo a doložené projektové dokumentace a položkového rozpočtu.

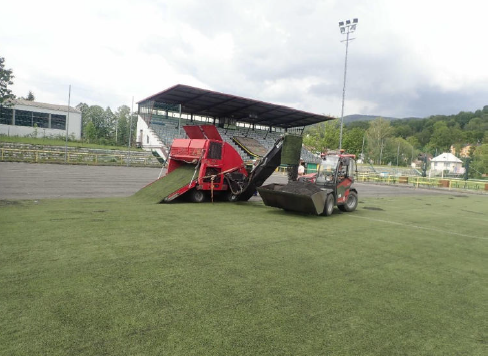

Po předání pracoviště/staveniště dne 20.5.2024 následovalo odstranění původního povrchu umělé trávy včetně vsypu granulátu s pískem, odstranění zdegradované podkladní vrstvy a její náhrada novým podkladem včetně vyrovnání původních nerovností podkladu. Dále proběhlo navážení nových materiálů – umělá tráva v rolích + vsypové materiály – pryžový granulát a křemičité písky. Souběžně bylo prováděno odstranění stávajícího chodníku na severní straně hřiště, odtěžení podkladu a navezení nových podkladních vrstev, zřízení obrubníků jak ze strany hřiště, tak i ze strany travnaté plochy, následuje pokládka betonové dlažby a doplnění hlíny směrem k travnaté ploše.
Před pokládkou trávníku byly provedeny opravy a výměny poškozených zařízení zavlažování, repasována propadlina v místě dřívější kanalizační šachty, po provedení těchto úprav a po úpravách podkladních vrstev byla zahájena pokládka koberců umělé trávy spolu s pokládkou/ lepením čar fotbalového hřiště. Souběžně bylo prováděno osazení zábradlí na severní a západní straně (u tribuny) hřiště, proveden nově uzávěr na přívodu zavlažovací vody u budovy šaten v severozápadním rohu hřiště, provedena výměna osvětlení hřiště včetně revize elektrického připojení Po ukončení pokládky umělého trávníku byl prováděn vsyp a kartáčování křemičitého písku, následně pryžového granulátu Po dokončení vsypů byla provedena kontrola oprávněným pracovníkem k vydání certifikace hřiště dle normativů FAČR a tato certifikace byla vydána.
V závěru byly osazeny přístřešky střídaček a branky včetně sítí a dalšího vybavení – rohové praporky a následovalo předání díla zhotovitelek ke dni 20.8.2024.
Problémy při realizaci nenastaly. Po ukončení realizace projektu zasáhly město Jeseník v půlce září 2024 ničivé povodně. Ty měly dopad zejména na zázemí sportovního areálu, které nebylo předmětem dotace. Hřiště s umělým povrchem bylo zasaženo pouze minimálně – došlo pouze k odplavení části granulátu, který byl doplněn a sportoviště je zcela způsobilé k užívání.


Skutečný harmonogram realizace akce
Dne 20.5.2024 proběhlo fyzické předání staveniště a byla započata realizace projektu dle uzavřené smlouvy o dílo.
Hotová stavba byla bez vad a nedodělků předána objednateli dne 20.8.2024.

Informace o změnách akce
Změny oproti investičnímu záměru a projektové dokumentaci
Ke změnám nedošlo.


Změny hodnot parametrů a indikátorů uvedených v RoPD
Ke změnám hodnot parametrů a indikátor uvedených v RoPD nedošlo.


Snížení celkových způsobilých výdajů na akci, atd.

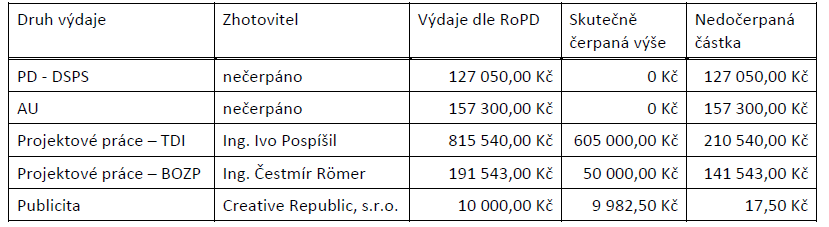

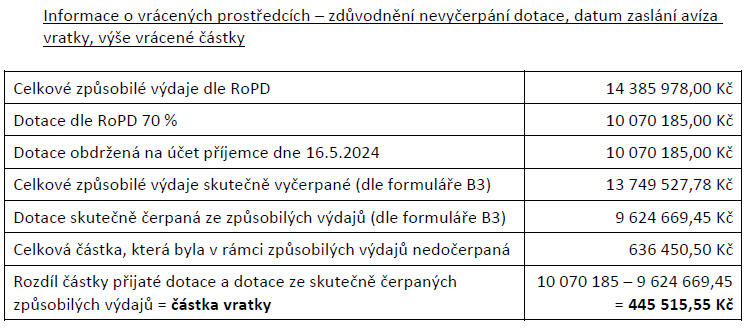

Došlo k nedočerpání finančních prostředků vyčleněných na část „Projektové a přípravné činnosti“ a „Publicita“. Nebyly čerpány prostředky na zpracování projektové dokumentace, na autorský dozor. V případě technického dozoru, BOZP a publicity byly částky čerpány v nižší výši, než bylo původně plánováno.
